製造業におけるCPQ導入の3大課題の克服

はじめに
CPQ(構成・価格・見積)システムを確実に導入するには、適切なソフトウェアを選ぶだけでなく、導入プロセスを正しく進めることが重要です。ここでは、多くのチームが陥りがちな落とし穴と、それを回避する方法について解説します。
IT部門以外の人にとっては、CPQソフトウェアの導入を開始する際、「そんなに難しいことじゃないだろう」という安易な考えを抱きがちです。何しろ、最新のCPQプラットフォームは直感的に操作できるよう設計されているからです。しかし、その洗練されたインターフェースの裏側には、組織内のほぼすべての部門に関わる、驚くほど複雑な導入プロセスが潜んでいます。
CPQの導入は「一時の作業」ではなく、継続的なプロセスです。製造業者がこれを単なるソフトウェアのインストールのように扱ってしまうと、プロジェクトは停滞し、予算は膨らみ、営業チームは信頼できないツールを手にすることになってしまいます。幸いなことに、どこに注意すべきかを知っていれば、CPQソフトウェア導入における落とし穴のほとんどは完全に回避可能です。
以下に、複雑な製品構成を持つ製造業者が直面する、CPQ導入における最も一般的な3つの課題と、その実践的な解決策を紹介します。
CPQソフトウェアの落とし穴の根本原因と実践的な解決策

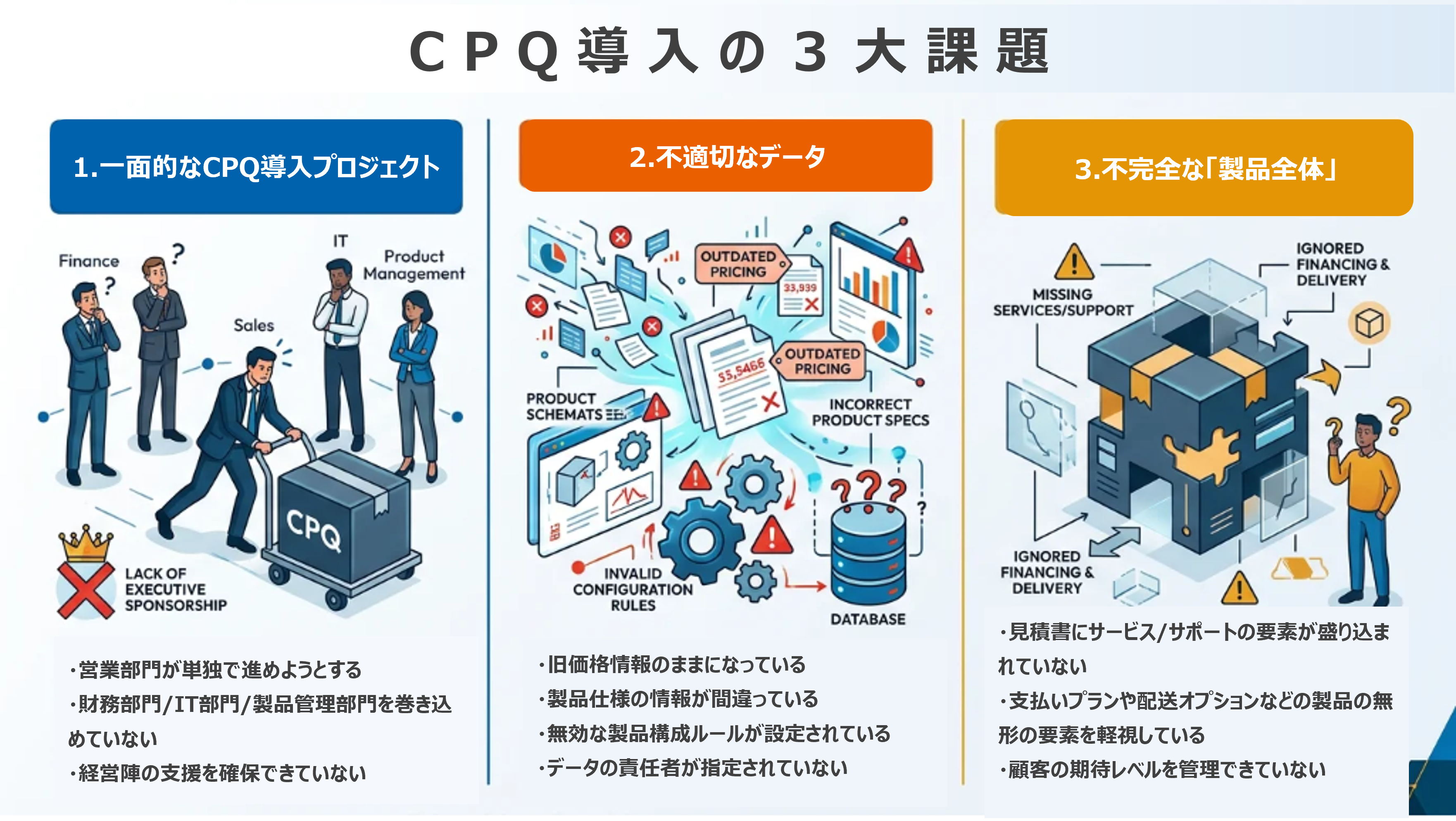

課題 1:一面的な CPQ 導入プロジェクト
CPQ は単なる営業用アプリではありません。営業管理部門が、IT 部門、財務部門、製品管理部門を巻き込まずに、単独で CPQ 導入プロジェクトを推進できると想定してしまうと、プロジェクトは開始前からすでに困難に直面することになります。
製品管理部門とエンジニアリング部門は、各 SKU の性能範囲、有効な構成ルール、部品とアセンブリ間の依存関係など、正確な製品データを提供する必要があります。CPQシステムは、どの組み合わせがどの用途に対して有効であるか、およびユースケースを把握している必要があります。
一方、財務部門は、価格設定ロジック、承認済みの割引体系、および非標準価格表を規定するルールを提供しなければなりません。これらの情報なしでは、システムはマージンの下限を強制することができず、これはあらゆるCPQ導入における重大な失敗要因となります。価格設定オプションは、単に「利用可能」か「利用不可」かというだけではありません。割引には制限があり、非標準価格表が適用される特定の状況も存在します。こうした知見は、導入当初からシステムに組み込まれていなければなりません。
あまりにも多くのCPQ導入プロジェクトが、当初は順調にスタートしたものの、営業管理部門がIT、財務、製品管理部門からの実質的な支援なしに導入全体を管理できると過信したために、ひっそりと頓挫してしまいます。こうしたギャップが表面化した時点では、すでに手遅れなのです。
解決策:最初のキックオフミーティングの前に、経営陣の支援を確保しておくこと。部門横断的な権限を持つ上級管理職が支援者となれば、適切なステークホルダーが参加し、継続的に関与し、この業務を優先的に進めることが保証されます。CPQ導入計画は、単一の部門によるプロジェクトチームではなく、運営委員会を中核として策定してください。CPQ導入の失敗がもたらす影響はERPの導入失敗と同様に広範囲に及ぶ可能性があるため、ERPの導入と同様に慎重に取り組む必要があります。
課題 2:不適切なデータ
昔のプログラマーたちがよく言っていたように、「ゴミを入れれば、ゴミが出る」。これはおそらく、CPQ導入における課題の中で最も過小評価されているものであり、導入がかなり進んだ段階でなければ、その存在に気づくことはめったにありません。
年末キャンペーンで特別プロモーション価格を設定しながら、CPQ内の価格更新を忘れてしまうと、営業チームのシステムに対する信頼を瞬く間に失わせ、過大または不整合な見積のせいで取引を逃すことにつながります。昨年のモデルの仕様を使って製品を構成すると、下流工程でエラーが発生します。部品番号の誤り、無効なアセンブリ、価格設定の誤りなどが生じ、システムが生成するすべての見積に対する信頼を損なうことになります。
CPQ内のすべてのデータは、最新かつ正確で、検証可能でなければなりません。システムが生成するすべての提案書には日付と時刻のスタンプが押されるべきであり、そうすることで、チームは特定の見積の作成にどの世代の製品、部品、アセンブリ、価格設定が使用されたかを常に把握できます。これは単なるベストプラクティスではなく、取引が思わしくない方向に進んだ際に、CPQソフトウェア導入全体を正当化できる基盤となるものです。
「複雑な製造業向けにCPQを導入してきた25年以上の経験から、プロジェクトの遅延の40%は初期段階のデータ整合性の問題に起因しています。チームは、製品データが時間の経過とともにどれほどずれてしまっているかを常に過小評価しており、CPQはあらゆる不備を、たいてい最悪のタイミングで露呈させてしまうのです。」― Cincom Systems シニア・実装エンジニア
解決策:データの責任者を、本番稼働後ではなく、稼働前に割り当てること。各データ領域(製品仕様、価格帯、構成ルール、サービス条件など)には、そのデータを最新かつ正確な状態に保つ責任を負う担当者を明確に指定すべきです。このガバナンスプロセスを、最初からCPQ導入計画に組み込んでください。データ管理は稼働後のタスクではなく、導入そのものの一部なのです。
課題 3:不完全な「製品全体」
取引を勝ち取るには、部品番号を正しく指定するだけでは不十分です。にもかかわらず、多くの CPQ(構成・価格・見積)ソフトウェア導入プロジェクトでは、技術的な構成や価格設定エンジンにほぼ専念し、顧客が実際に購入し、期待しているものの全容を無視してしまっています。
支払いプラン、資金調達手段、配送オプション、販売後の保守契約、導入やトレーニングのパッケージなどは、すべて「製品全体」の一部です。CPQシステムが生成する見積書にこれらの要素が盛り込まれていない場合、顧客は自らの推測でその空白を埋めてしまいます。そして、そうした推測が貴社にとって有利に働くことはめったにありません。
これは特に、クラウドベースやサブスクリプション型のサービスにおいて顕著です。こうした取引では、目に見えない要素が、中核となる製品自体と同じくらい重要な役割を果たすことがよくあります。人は想像力が豊かであり、見積書で触れられていない点については、あらゆる点で期待を抱いてしまうものです。
解決策:選定段階から製品管理部門を巻き込み、価格見積ソフトウェアの導入計画を最初から策定することです。製品マネージャーは、製品全体を俯瞰して考えるよう訓練されています。彼らは、あらゆる取引を取り巻く無形の要素、付加サービス、導入体験、そして顧客の期待を深く理解しています。構成ロジックの最初の1行が記述される前に、彼らの視点を会議の場に反映させる必要があります。
CPQ導入プロジェクト計画の策定:連携と戦略
これら3つの課題に共通する点は、CPQ導入の成否は技術的な問題ではなく、組織的な取り組みにかかっているということです。プラットフォームも重要ですが、それ以上に重要なのはプロセスです。

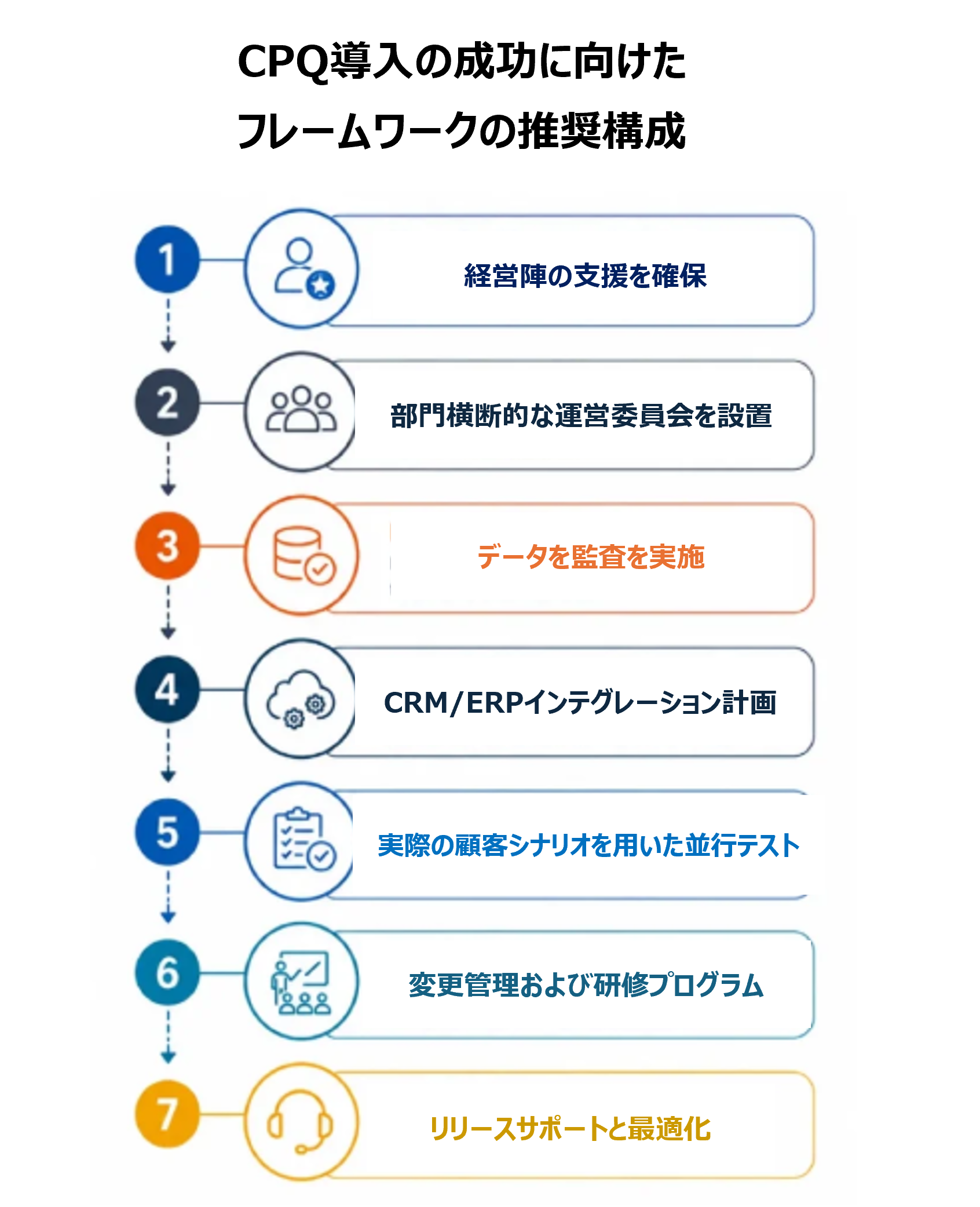

CPQソフトウェアの導入を成功させるには、問題が表面化してから後付けで対応するのではなく、初日からステークホルダー間の連携、データガバナンス、そして製品全体を見据えた考え方を盛り込んだプロジェクト計画が必要です。その具体的な内容は以下の通りです:
CPQの円滑な導入に向けたベストプラクティス

・営業やITのプロジェクトチームだけでなく、経営陣の支援を得た部門横断的な運営委員会を設置する。
・設定作業を開始する前に、データ監査を実施する。製品、価格、設定ルール、サービス規約など、各データドメインの責任者を明確に指定する。
・システム設定を開始する前に、初期の製品設定から契約締結、納品、販売後のサポートに至るまでの見積プロセス全体を可視化する。
・各プロジェクトフェーズについて、明確な実施/中止の判断基準を設定し、プロジェクトスポンサーだけでなく、財務、エンジニアリング、プロダクトマネジメントからの正式な承認を必須とする。
・本番環境への展開に先立ち、実際の顧客シナリオを用いた並行テストを計画する。合成テストケースでは、実際の取引で露呈するエッジケースを見逃してしまう。
・変更管理および研修プログラムを構築する際は、現場の営業担当者を、単に2時間の説明を必要とするエンドユーザーとしてではなく、主要なステークホルダーとして扱う。
まとめ
CPQの導入には、綿密な計画、部門横断的な参画、そしてキックオフから本番稼働に至るまで、すべてのステークホルダーの関与を維持できるプロジェクト体制が必要です。導入を成功させるチームは、必ずしも最大の予算や最先端のプラットフォームを擁しているわけではありません。重要なのは、このプロセスをその重要性にふさわしい真剣さをもって取り組むチームであるということです。
よくある質問
Q1. CPQの導入が失敗する最も一般的な理由は何ですか?
CPQの導入失敗の多くは、部門間の連携不足、データ品質の低さ、およびプロジェクト範囲の過度な狭さに起因します。CPQを全社的なシステムではなく、単なる営業ツールとして扱うことは、導入上の問題につながることがよくあります。導入を成功させるには、最初から営業、IT、財務、製品管理の各部門が横断的に関与し、経営陣のリーダーシップが不可欠です。
Q2. 一般的なエンタープライズ向けCPQの導入には、どれくらいの期間がかかりますか?
中堅企業向けのCPQ導入の多くは、3~6ヶ月かかります。広範な連携や複雑な価格体系を伴う、より複雑なエンタープライズ向けの導入では、9~18ヶ月かかる場合があります。最大の要因は、組織の準備状況とデータの品質です。
Q3. CPQ導入計画には何を盛り込むべきですか?
充実したCPQ導入計画には、ステークホルダー間の合意形成、データクレンジング、構成ルールの文書化、CRM/ERP連携の計画、テスト、トレーニング、変更管理、および本番稼働後のサポートを含める必要があります。
Q4. 導入時に避けるべきCPQソフトウェアの最大の落とし穴は何ですか?
よくある落とし穴としては、不正確な製品データ、ステークホルダーの関与不足、製品範囲の不備、不十分な変更管理などが挙げられます。これらの問題は、導入の遅れを招き、稼働開始後に多額のコストを要するエラーを引き起こす可能性があります。
Q5. Cincom CPQは、製造業者がこうした導入上の課題を回避するためにどのように役立ちますか?
Cincom CPQは、体系的な導入支援、部門横断的な導入ワークショップ、統合に関する専門知識、そして複雑なCPQ導入を管理してきた数十年にわたる経験を通じて、製造業者を支援します。
